PDFPece s víkemPrefabrikace víka pece: Dílna místo odstávky
Proč vyzdívka víka patří do dílny — a proč o životnosti rozhoduje kotevní systém.
V okně odstávky je každá hodina drahá, v dílně žádná. Které díly se vyrobí předem, rozhoduje proto o délce odstávky víc než počet montérů na stavbě.

Vzácnou veličinou při opravě pece bývají zřídka peníze a téměř nikdy počet lidí. Je jí okno odstávky. Každá hodina uvnitř stojí výrobu, každá hodina mimo nestojí skoro nic.
Z toho plyne jednoduchá páka, která se v plánování často ztrácí: vše, co nemusí nutně vzniknout v peci, by mělo vzniknout předem jinde. V našem případě ve vlastní dílně v Putzbrunnu.
Hranice nevede podle velikosti dílu, nýbrž podle otázky, zda musí navazovat na stávající vyzdívku.
Naproti tomu to, co navazuje na stávající — plocha stěny, nístěj, spára k sousední zóně — zůstává na stavbě. Prefabrikovaný díl, který musí na třech stranách narazit na staré, přinese víc problémů s lícováním než ušetřeného času.
Ne proto, že by tam stáli lepší lidé, nýbrž proto, že tam panují lepší podmínky — a pokaždé stejné.

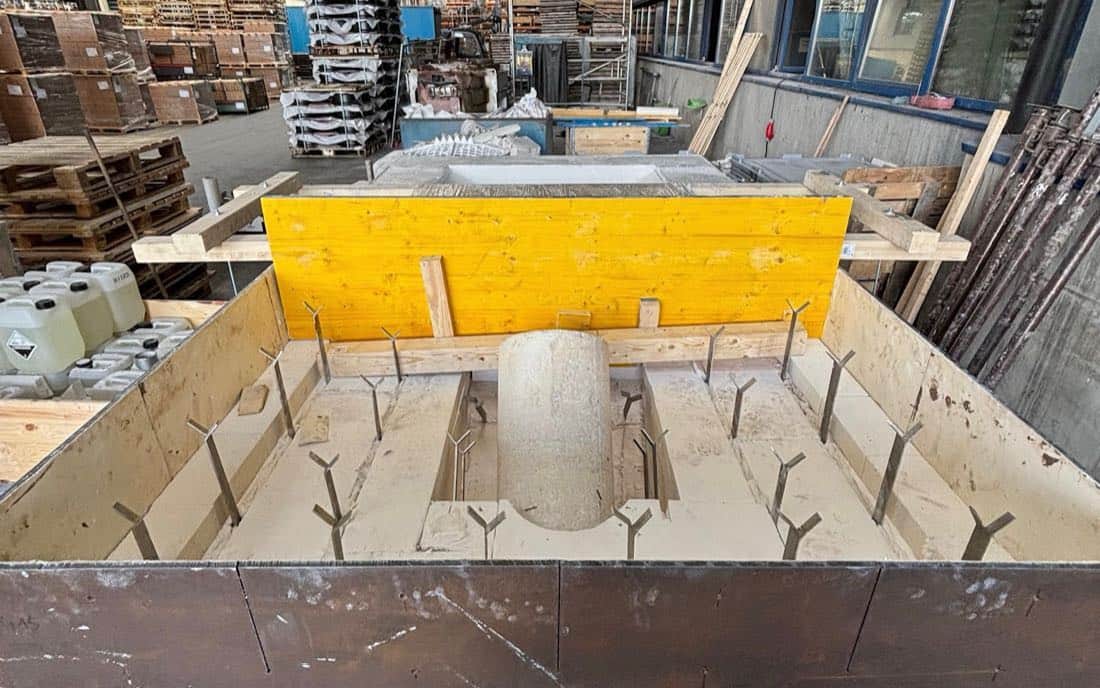

V peci se pracuje v nucené poloze, při proměnlivém světle, s omezeným přístupem a často proti času. V dílně stojí díl v pracovní výšce, bednění se dá vyrovnat a přeměřit, a když něco nesedí, odbední se a udělá znovu — aniž by na to čekal provoz.

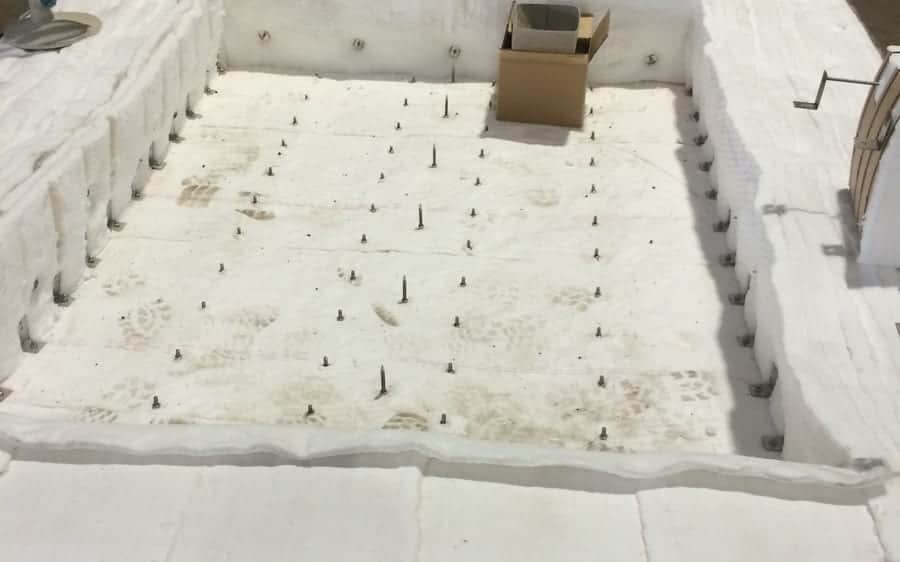

Časová výhoda nevzniká ani tak při lití jako potom. Čerstvě litý žárobeton obsahuje vodu a způsob, jakým ven vychází, rozhoduje o životnosti.
V tom se prefabrikace liší od prostého „pracovat rychleji“. Nic nezrychluje. Přesouvá nejpomalejší krok ven z okna, v němž bolí.

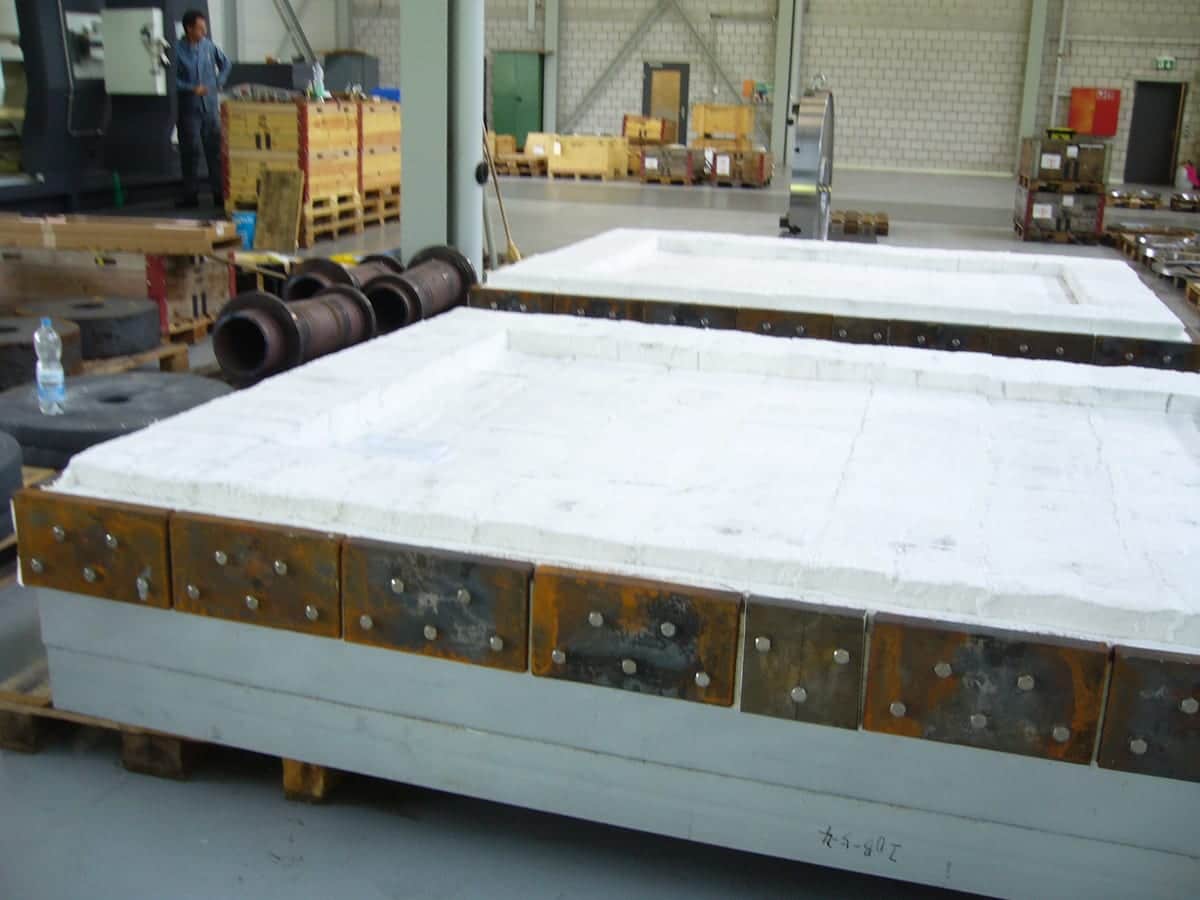

Osadit, vyrovnat, napojit, převzít. To jsou práce, které prefabrikovaný díl ještě vyžaduje — a dají se naplánovat, protože žádná z nich nezávisí na tom, co ukáže vybourání.

Za předpokladu, že zaměření sedí. Prefabrikovaný díl je jen tak dobrý jako rozměry, podle nichž byl postaven — a ty pocházejí ze zaměření na studené peci, ne ze starého výkresu. Tento krok ušetřit nelze a je jediný, který musí nutně proběhnout na agregátu před odstávkou.
Rozhodnutí tedy nepadá paušálně, nýbrž díl po dílu, a padá při plánování — ne až provoz stojí.
Kdo plánuje příští okno odstávky, měl by se včas zeptat, které díly v něm vůbec musí vzniknout. Bývá jich méně, než naznačuje nabídkový seznam.
Všechna PDF na této stránce jsou volně dostupná, bez registrace. Kdo chce vědět o každém novém listu: jeden e-mail měsíčně, odhlášení kdykoli.
PDFPece s víkemProč vyzdívka víka patří do dílny — a proč o životnosti rozhoduje kotevní systém.
PDFVšechny typy pecíKdy stačí cílená oprava — a u kterých tří nálezů vydrží už jen nová vyzdívka.
PDFEnergetika a spalováníChránit, aniž by se zablokovalo teplo: na čem záleží při vyzdívce trubkové stěny kotle.
Více praxe z našich zakázek
Každý týden nové pohledy ze stavby – obrazy poškození, vyzdívky a praktické know-how žárovzdorných materiálů.
Ať už jde o novou vyzdívku, opravu nebo havárii — bezplatná úvodní konzultace a rychlá odpověď.
Vaše soukromí je pro nás důležité.
Používáme cookies a podobné technologie, aby naše webové stránky bezchybně fungovaly a abychom mohli analyzovat využívání našeho obsahu. V nastavení si můžete zvolit, které cookies chcete povolit. Zásady ochrany osobních údajů
